Area de Geología

Monitoreo de Deslizamientos.

Avance de las obras en Las Colinas y sectores aledaños.
Inicio de los trabajos correspondientes a la II etapa.

11 de diciembre de 2003.

Obras a desarrollar:

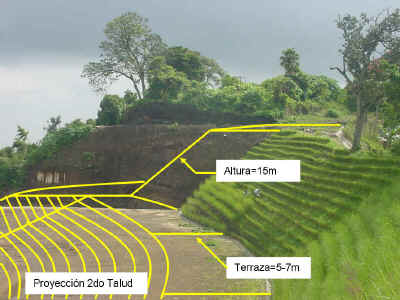

A) CONFORMACIÓN DEL TALUD ORIENTAL. Consiste en proyectar el talud existente en una longitud adicional de 75 m hacia el oriente, tal y como se muestra en la fotografía siguiente.



En resumen, la conformación del talud oriental comprende las actividades siguientes:

ACTIVIDAD

CANTIDAD

Remoción de suelo

23,400 m3

Construcción de drenaje

200 m lineales de canaleta

Protección de taludes

1460 m lineales de zacate vetiver

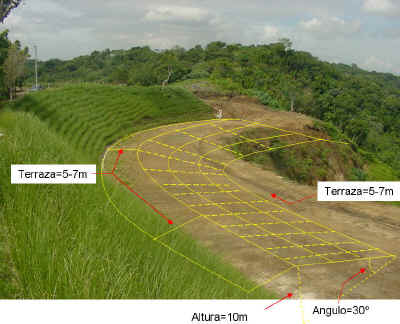

B) CONSTRUCCIÓN DEL 2do TALUD. Consiste en la construcción de un segundo talud, abajo del ya existente. Las dimensiones del segundo talud serán: 140 m de largo, 10 m de altura y el ángulo del talud será de 30º grados.

En resumen, la construcción del 2do. talud comprende las actividades siguientes:

ACTIVIDAD

CANTIDAD

Remoción de suelo

16,000 m3

Construcción de drenaje

200 m lineales de canaleta

Protección de taludes

1780 m lineales de zacate vetiver



ESTADO ACTUAL E INICIO DE LOS TRABAJOS DE LA II ETAPA: Las siguientes fotos muestran el estado actual de la parte alta de Las Colinas así como la maquinaria que inició los trabajos el día 11 de diciembre de 2003.

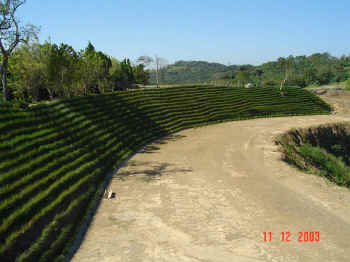

Estado actual, vista hacia el Occidente.

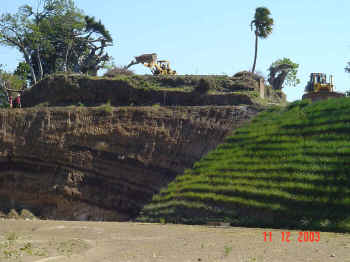

Maquinaria iniciando la conformación del talud oriente.




Pronóstico Meteorológico | Monitoreo y Pronóstico Hidrológico | Sismos Sentidos | Alertas
Geología Meteorología Hidrología Riesgo SIG

Servicio Nacional de Estudios Territoriales
Km. 5 ½ Carretera a Nueva San Salvador, Avenida Las Mercedes,
frente a Círculo Militar y continuo a Parque de Pelota
 Tel.: (503)2223-7791/(503) 2283-2246,47
San Salvador, El Salvador
http://www.snet.gob.sv
